YDH - Rusya, teknik aksamalar ve uluslararası yaptırım baskıları altındaki Türkiye'nin ilk nükleer güç santrali projesini tamamlamak amacıyla 9 milyar dolarlık ek kaynak tahsis etti.
Enerji ve Tabii Kaynaklar Bakanı Alparslan Bayraktar, konuya ilişkin açıklamalarda bulundu.
The Jerusalem Post tarafından aktarılan bilgilere göre Bayraktar, söz konusu kaynağın inşaat ivmesini korumak amacıyla 2026 ve 2027 yıllarına yayılarak kullanılacağını belirtti.
Ankara'nın sadece 2026 yılında en az 4 ila 5 milyar dolar dış finansman sağlamayı beklediğini kaydeden Bayraktar, tesisin resmi açılışının aynı yıl yapılmasının hedeflendiğini ifade etti.

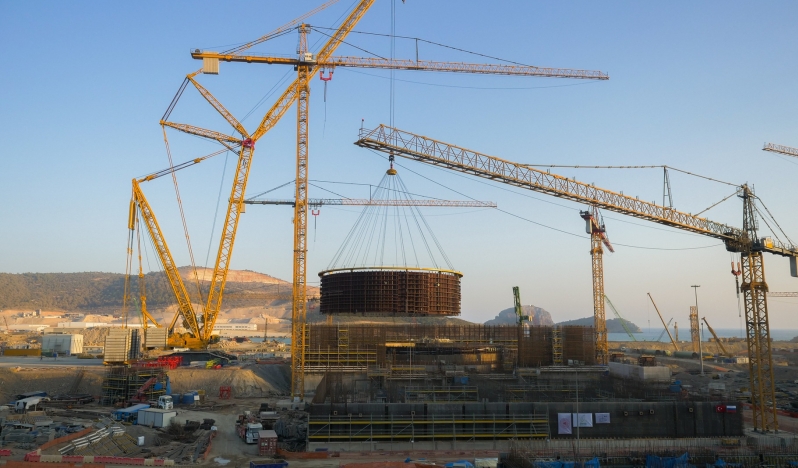

Toplam maliyeti 20 milyar doları aşan Akkuyu projesi, tam kapasiteyle çalışmaya başladığında 4,8 GW elektrik üretim kapasitesine sahip olacak şekilde tasarlandı.
Rusya'nın nükleer enerji kurumu Rosatom yönetimindeki çalışmalar 2018 yılında başlamıştı. Proje, Rosatom iştiraki Akkuyu Nükleer A.Ş. tarafından yürütülürken, kurumun mühendislik birimi Atomenergoproekt genel yüklenici olarak görev yapıyor.
Bloomberg haber kuruluşunun aktardığına göre Rosatom'un projede kontrolü elinde tutarak yüzde 49'luk hissesini devretme yetkisi bulunmasına rağmen, şu ana kadar projeye dahil olacak bir yatırımcı bulunamadı.
Santral inşaatı son bir yıldır jeopolitik ve lojistik engellerle mücadele ediyor. 2024 yılında Alman Siemens firmasının kritik elektrik ekipmanlarını teslim etmemesi üzerine projede ciddi aksamalar yaşandı.
Rusya Başbakan Yardımcısı Aleksandr Novak, Ekim 2024'te yaptığı açıklamada, bu durumun Rosatom'u tedarik stratejisini Çin'e kaydırmaya zorladığını teyit etmişti.
Finansal zorluklar Akdeniz kıyısındaki şantiye üzerinde etkisini hissettirmeye devam ediyor. 2025 yılı başlarında Bloomberg, ikincil yaptırım tehditleri nedeniyle Moskova ve Ankara'nın alternatif ödeme yapılarını değerlendirdiğini bildirmişti.
Bu alternatifler arasında, nükleer santral maliyetlerinin, BOTAŞ'ın Gazprom'dan ithal ettiği doğalgaz ödemeleriyle mahsuplaşılmasını öngören bir "netleştirme" düzenlemesinin de bulunduğu ifade ediliyor.
Dışişleri Bakanı Hakan Fidan da Mayıs 2025'te yaptığı açıklamada, projedeki zorlukları doğrudan Devlet Başkanı Vladimir Putin'e ilettiğini ve Gazprom ile BOTAŞ arasındaki görüşmeler için üst düzey destek talep ettiğini doğrulamıştı.
Rosatom, 2025 yılının ortalarında üçüncü tarafların önemli miktardaki fonu "veto etmesi" nedeniyle finansman sıkıntıları yaşandığını kabul etmişti.
Bu mali baskılar, bir alt yüklenici çalışanlarının ödenmeyen maaşlar için protesto düzenlemesiyle kamuoyuna yansımıştı.
2023'te ilk reaktörün devreye alınması planlanan Akkuyu'da takvim pek çok kez revize edildi. Yetkililer, Rusya'dan gelen bu son sermaye girişiyle birlikte projenin 2026 hedefine ulaşmasını bekliyor.
